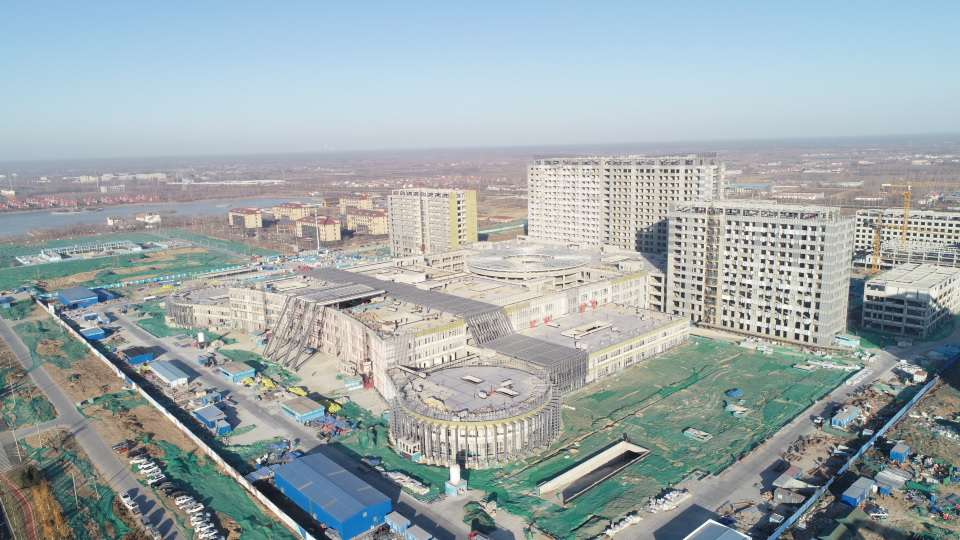

濱州市人民醫院西院區項目1月份建設進展:住院一部室內裝飾完成60%,幕墻施工完成65%,屋面完成100%,管道安裝完成80%;住院二部室內裝飾完成60%,幕墻施工完成70%,屋面完成100%,管道安裝完成80%;住院三部室內裝飾完成50%,幕墻施工完成70%,屋面完成100%,管道安裝完成80%;門診醫技樓地下室地坪面層完成20%,頂棚及墻面施工完成75%,管道安裝完成85%;門診醫技樓首層回填土完成100%,墊層施工完成100%,排水管道安裝完成90%,二次結構完成95%;門診醫技樓2~4層二次結構完成100%,室內裝飾完成45%,幕墻施工完成55%,屋面完成85%,管道安裝完成85%;高壓氧科首層墊層完成100%,砌體完成10%;污水處理站主體結構完成100%,外墻防水及基坑回填完成60%;生活樓主體結構完成100%,二次結構完成80%,群樓主體結構完成100%,二次結構完成40%;辦公樓主體結構完成100%,二次結構完成100%,室內裝飾完成15%;感染疾病樓主體結構完成100%,二次結構完成80%,首層墊層完成100%。
